پروژه متشکل از یکصد و پنجاه بلوک است که هر بلوک پنج طبقه دارد و فاقد زیرزمین است. در هر طبقه، چهار واحد با پلان متفاوت واقع شده است. بنابراین، در مجموع یک پروژه ٣،٠٠٠ واحدی با ٧٥٠ واحد مشابه است.
سطح كل زیربنا ٣٣٠،٠٠٠ مترمربع است.
مجری علاوه بر دارا بودن صلاحیت مندرج در قانون نظام مهندسی و كنترل ساختمان، در زمینه ابنیه، دارای رتبه یک از سازمان برنامه و بودجه است.
پروژه به صورت طرح و ساخت انجام شده است.
ابعاد داخل به داخل فضاها به صورت مضربی از ٥٠ میلی متر انتخاب شده است.
حداقلهای ابعادی لازم برای آسایش، رعایت شده است.
ابعاد در و پنجره، مدولار طراحی شده است.
نقشههای فاز دو معماری و نقشه نما شامل جزییات زیرسازی و عایق بندی ارایه شده است.
محدود ساختن ضایعات به حداکثر ١٪ برای پوششهای كف و دیوار در محاسبات بر اساس نقشههای معماری رعایت شده است.
پروژه گودبرداری ندارد و روی سه لایه از مصالح درشت دانه وغیرچسبنده قرار گرفته است.
روش ساخت، بتنآرمه درجای یكپارچه بوده است كه مورد تایید مركز تحقیقات راه، مسكن و شهرسازی است.
اجزای غیرسازه ای ساختمان در برابر زلزله مقاوم سازی شده است.
ساختمان در حوزه پدافند غیرعامل با سطح عملكرد II - ایمنی جانی مقاوم سازی شده است.
تاسیسات پروژه توسط مشاور تاسیساتی با صلاحیت طراحی و نقشههای آن با جزییات كامل اجرایی، ارایه شده است.
اطلاعات ساختمان در سطح سه بعدی، همراه با تداخل یابی مدل شده است.
طراحی با رویكرد صرفه جویی در مصرف انرژی انجام و مصرف انرژی ساختمان برآورد شده است.
نقشههای کارگاهی اجرای سازه به صورت كامل با روش اجرایی ارایه شده است.
از روش قالب بندی صنعتی استفاده شده است.
تجهیز کارگاه به صورت پیشساخته با قابلیت استفاده مجدد بوده است.
قطع و خم آرماتورها با دستگاه انجام شده است
سازه و کف پلهها، پیش سازی شده است.
زیرسازی دیوار و كفها حذف شده است.
سقف و دیوار میان واحدها بر اساس مبحث هجدهم مقررات ملی ساختمان عایق بندی صدا شده است.
از لولههای پنجلایه برای لولهکشی استفاده شده أست.
برای انتقال هوای گرم، تعویض هوا و تهویه مطبوع، کانالهای نیمه پیشساخته عایق به کار رفته است.
برای كاشی / سرامیك / سنك از ملات پیش آماده یا چسب استفاده شده است.
برای نما از بتن نمایان استفاده شده است.
عوامل اجرا به صورت نظری و عملی آموزش دیده بودند.
نظام کنترل کیفیت در پروژه مستقر بود.
نظام تضمین كیفیت در پروژه مستقر بود.
نظام موثر HSE در پروژه مستقر بود؛ با ١٠ میلیون نفر-ساعت كار، فاقد تلفات جانی بود.
برنامه زمان بندی با منابع همراه و مدارک لازم برای مقایسه اجرا با برنامه زمان بندی مبتنی بر تكرار ارایه شده است.
دفترچه بهرەبرداری در مرحله پایان کار ارایه شده است.
مجموع واحدهای ساخته شده با سیستم پیشنهادی توسط مجری در ١٠ سال گذشته، ٥,٠٠٠ واحد بوده است.
هر واحد دارای کنتور مجزاست.
در تمامی واحدها، از سیفون دوحالته استفاده شده است.
حداقل ١۵٪ آب گرم مصرفی سالیانه به كمک انرژی خورشیدی تامین شده است.
ساختمان در رده انرژی +EC قرار میگیرد.
چون سطح کل زیربنا از ١٠،٠٠٠ مترمربع بیشتر است؛ از نوع پروژه بزرگ ساختمانی است. از سوی دیگر، چون پروژه ٧۵٠ واحد مشابه دارد نیز، در گروه پروژههای بزر گ ساختمانی قرار میگیرد.

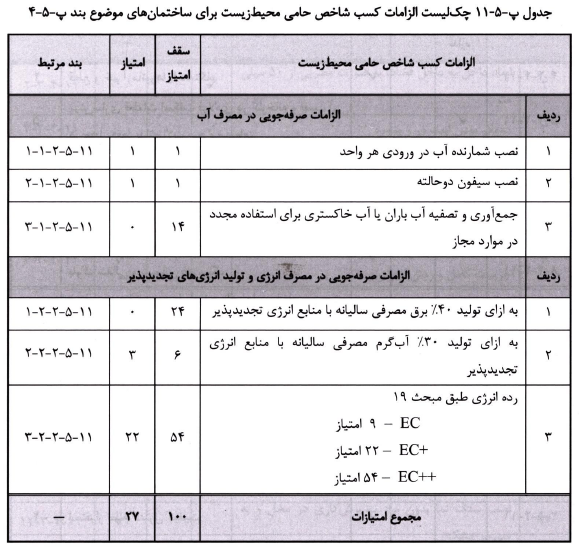

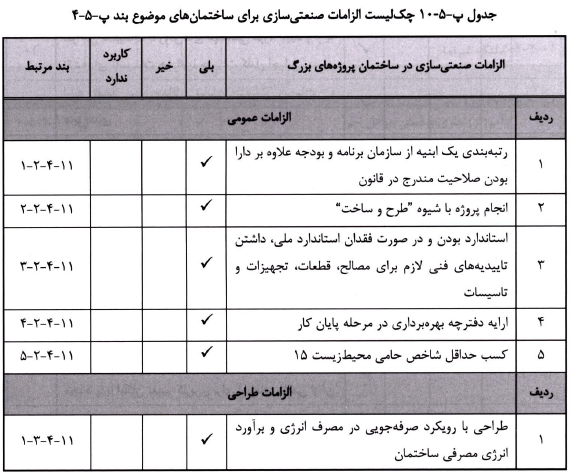

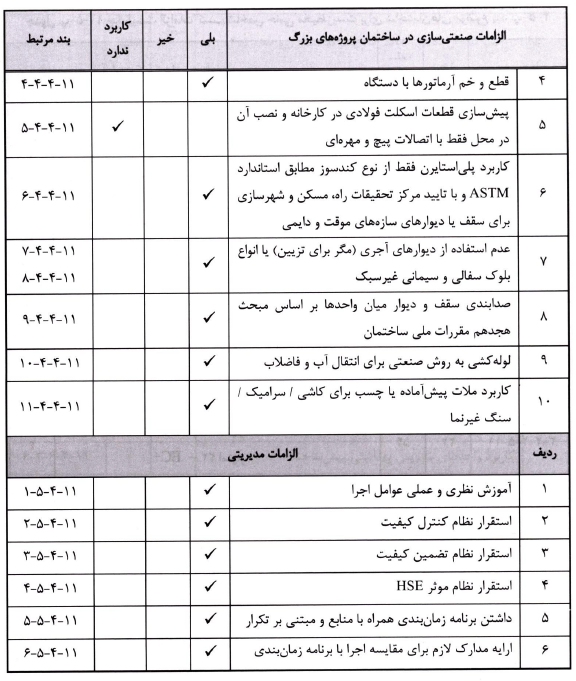

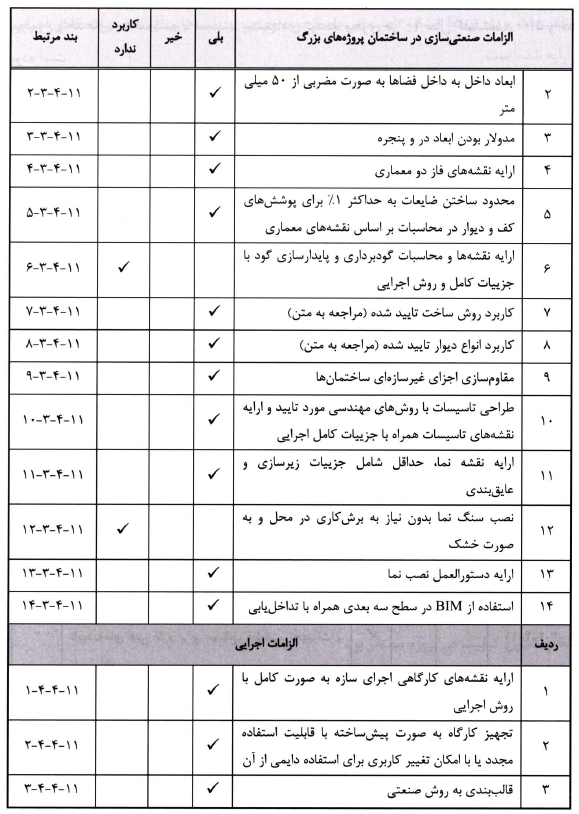

چك لیست الزامات، چنین میشود:

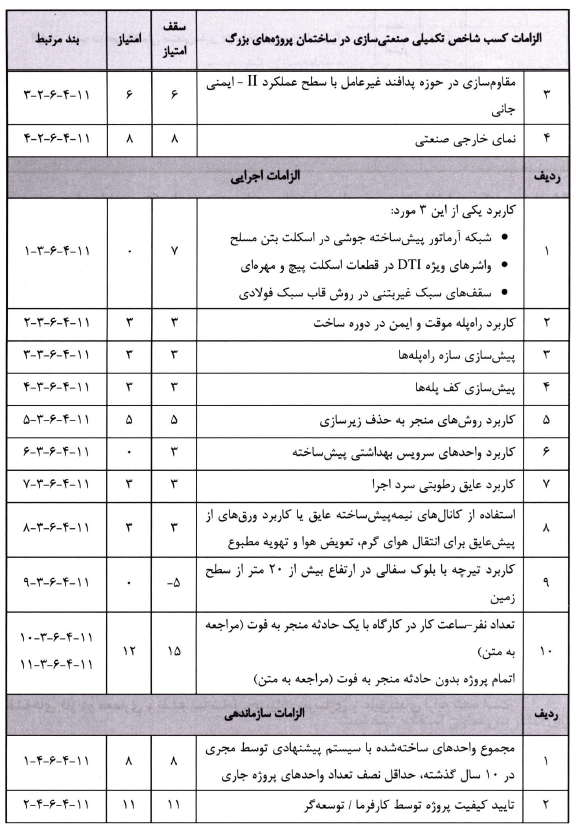

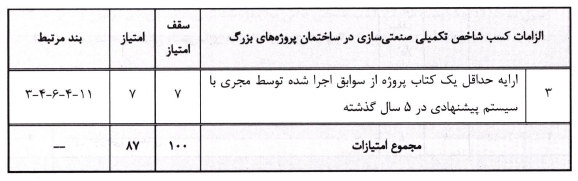

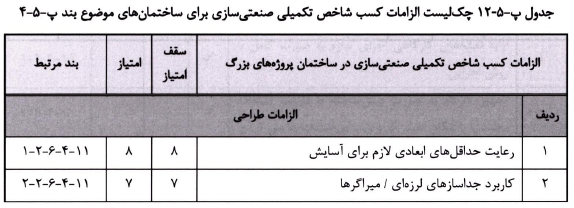

از آنجا که تمامی الزامات را رعایت کردە است، شاخص تکمیلی صنعتیسازی مطابق چک لیست زیر محاسبه میشود:
به عبارت دیگر، شاخص تکمیلی صنعتیسازی ساختمان برای این پروژه ٨٧ است که چون از ۶۵ بیشتر است، صنعتی درجه یک محسوب میشود.
